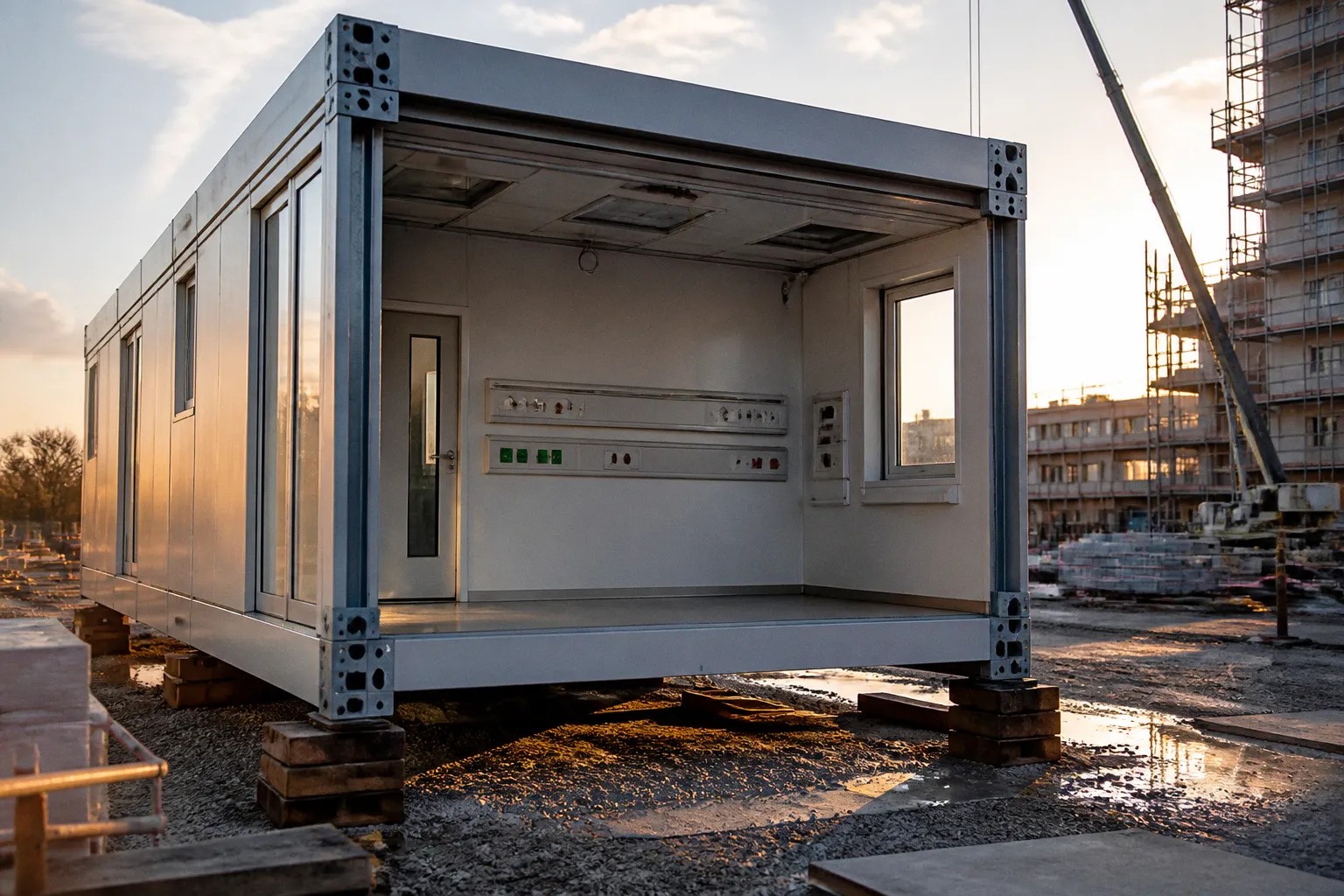

Modulbau im Krankenhausbau: Lohnt sich die Investition?
Wenn ein Klinikum in einer mitteldeutschen Großstadt einen neuen Bettentrakt mit 120 Betten benötigt, der innerhalb von 18 Monaten in Betrieb gehen soll, während der Altbau auf dem Nachbargrundstück…

Wenn ein Klinikum in einer mitteldeutschen Großstadt einen neuen Bettentrakt mit 120 Betten benötigt, der innerhalb von 18 Monaten in Betrieb gehen soll, während der Altbau auf dem Nachbargrundstück im Vollbetrieb weiterläuft, dann landet die Modulbauweise unweigerlich auf dem Tisch der Planer. Denn die Versprechen der Hersteller sind substantiell: eine Verkürzung der Bauzeit vor Ort um bis zu 70 Prozent, ein Vorfertigungsgrad von über 90 Prozent im Werk und über den Lebenszyklus gerechnet rund 12 Prozent geringere Gesamtkosten. Doch zwischen dem Prospekt und der Realität auf der Baustelle – oder besser: zwischen Werk und Baustelle – liegen eine ganze Reihe tragwerksplanerischer, baurechtlicher und logistischer Fragen, die wir uns als Ingenieure sehr genau ansehen müssen, bevor wir einem Bauherrn zu dieser Bauweise raten.
Die entscheidende Frage lautet deshalb nicht, ob ein Krankenhaus grundsätzlich in Modulbauweise errichtet werden kann. Das ist bei vielen Nutzungen möglich. Entscheidend ist vielmehr, ob die baulichen, betrieblichen und genehmigungsrechtlichen Randbedingungen eines konkreten Klinikprojekts mit den systemischen Eigenschaften des Modulbaus zusammenpassen. Ein standardisiertes Stationsgebäude mit wiederkehrenden Grundrissen stellt andere Anforderungen als ein hochinstallierter OP-Bereich, eine Intensivstation oder ein Funktionsgebäude mit großen stützenfreien Räumen.
Effizienzpotenziale durch hohen Vorfertigungsgrad
Der entscheidende Hebel der Modulbauweise liegt nicht in einer neuen Materialität, sondern in der Verlagerung eines Großteils der Wertschöpfung in die Fabrikhalle. Raummodule werden dort unter kontrollierten Bedingungen vorgefertigt – inklusive Boden-, Wand- und Deckenaufbauten, Fenstern, Türen und, was für den Krankenhausbau besonders relevant ist, bereits weitgehend integrierter technischer Gebäudeausrüstung: Lüftungskanäle, Elektrotrassen, Sanitärleitungen und Medienanschlüsse für medizinische Gase.
Wir sprechen also nicht von einem Bausatz, sondern von einem Vorprodukt, das die Schnittstellenproblematik konventioneller Baustellen – wo Gewerke aufeinander warten, wo Witterung Termine verschiebt und wo Nacharbeit entsteht – weitgehend in den Griff der Werkslogik verlagert. Die Arbeiten erfolgen unter wiederholbaren Bedingungen. Arbeitsschritte können standardisiert, kontrolliert und teilweise unabhängig von der Witterung ausgeführt werden. Gerade bei einem Krankenhaus, dessen Bestand während der Bauzeit weiter funktionieren muss, ist das ein wesentlicher Unterschied.
In der Konsequenz reduziert sich die Baustellenzeit vor Ort nach unseren Erfahrungen drastisch. Die im Raum stehenden bis zu 70 Prozent Bauzeitverkürzung gegenüber einer konventionellen Errichtung sind keine bloße Werbeaussage, sondern eine direkte Folge davon, dass parallelisierbare Arbeiten tatsächlich parallelisiert werden: Während auf der Baustelle die Gründung und die Erschließung laufen, werden im Werk bereits die Geschosse assembliert. Sobald die Module angeliefert werden, kann die Montage in kurzer Folge erfolgen.
Was bleibt, sind typischerweise 8 bis 12 Wochen Endarbeiten vor Ort – Außenwandanschlüsse, Dachflächen über den Modulfugen, Haustechnik-Vernetzung und die nicht modularen Bereiche wie Treppenhäuser, Aufzugsschächte und der häufig konventionell hergestellte Sockel. Auch die Anschlüsse an bestehende Gebäude, die Gestaltung der Außenanlagen sowie die abschließenden Prüfungen und Inbetriebnahmen gehören zu dieser Phase. Die Modulmontage verkürzt somit nicht automatisch jede einzelne Bauleistung. Sie verschiebt deren Schwerpunkt und reduziert vor allem die Zeit, in der auf dem eigentlichen Klinikgelände viele Gewerke gleichzeitig tätig sind.
Für Krankenhausträger, die unter dem Druck knapper Bettenkapazitäten und laufender Betriebsverlagerungen stehen, ist genau diese Komprimierung das eigentliche Argument – nicht der Quadratmeterpreis. Ein früherer Nutzungsbeginn kann betriebswirtschaftlich erheblich relevanter sein als eine geringe Differenz bei den reinen Herstellungskosten. Das gilt insbesondere dann, wenn durch eine schnelle Fertigstellung provisorische Ausweichflächen früher aufgegeben oder kritische Funktionsbereiche schneller in Betrieb genommen werden können.
Allerdings funktioniert dieser Vorteil nur, wenn die Planung ausreichend früh feststeht. Ein nachträgliches Verschieben von Schächten, Installationszonen oder tragenden Modulwänden ist im Werk nicht mit einer kleinen Korrektur auf der Baustelle gleichzusetzen. Die Vorfertigung belohnt eine hohe Planungstiefe, bestraft aber späte Änderungen. Was bei einer konventionellen Bauweise unter Umständen noch auf der Baustelle angepasst werden kann, muss im Modulbau häufig vor Produktionsbeginn entschieden sein.
Tragwerksplanung und statische Grenzen bei modularen Klinikbauten
Die strukturelle Logik eines modularen Krankenhauses unterscheidet sich fundamental von der eines konventionellen Stahlbetonbaus. Wo wir üblicherweise ein monolithisches Aussteifungssystem planen – Kerne, Wandscheiben und Rahmen – müssen wir bei Modulbauten die Lasten über die Modulknoten führen. Jedes einzelne Raummodul trägt sich im Stapel über Eckstützen oder über Konsolen in die Decke des darunterliegenden Moduls ab.
Damit werden die Modulstöße selbst zu hoch belasteten, dreidimensional beanspruchten Knotenpunkten. Dort treffen vertikale Lasten, horizontale Einwirkungen, Montagezustände und Toleranzen aufeinander. Die Aussteifung gegen Wind- und gegebenenfalls Erdbebenlasten muss über alle Geschosse hinweg als kontinuierliches System wirken. Gleichzeitig dürfen die Anschlüsse nicht nur im Endzustand funktionieren. Auch der Transport, das Zwischenlagern und das Heben der Module erzeugen Lastsituationen, die in der Tragwerksplanung berücksichtigt werden müssen.
Ein weiterer Punkt ist die Durchgängigkeit der Lastabtragung. Ein Modulraster, das in den oberen Geschossen gut funktioniert, kann im Erdgeschoss oder im Bereich großer Eingangs- und Veranstaltungszonen zu Stützenkonzentrationen führen. Krankenhäuser benötigen außerdem regelmäßig Bereiche mit hoher technischer Dichte. Lüftungsanlagen, medizinische Gase, Kabeltrassen und Sanitärinstallationen beanspruchen Raum, der in einem klassischen Büro- oder Wohnmodul nicht ohne Weiteres vorhanden ist. Die Tragwerksplanung ist deshalb eng mit der technischen Gebäudeausrüstung und der Raumplanung zu verzahnen.
Hier stoßen wir an die ersten harten Grenzen. Bei einer typischen Geschosshöhe von rund 4 Metern, wie sie im Krankenhausbau für Installationsräume und Operationsbereiche erforderlich ist, lassen sich in der Regel maximal sechs Vollgeschosse sinnvoll übereinanderstapeln – danach reichen die modularen Aussteifungssysteme für die Gebäudeklasse 5 an ihre Grenzen. Für höhere Häuser – etwa bei innerstädtischen Verdichtungen oder bei Großkliniken mit über sechs Geschossen – muss zusätzlich ein konventionelles Aussteifungselement mitgeplant werden: ein Ortbetonkern, eine Stahlverbundstruktur oder ein räumliches Fachwerk.
Die Modulbauweise endet damit nicht an der Hochhausgrenze, aber sie wird oberhalb der Gebäudeklasse 5 zu einer Hybridbauweise. Das verändert sowohl die Kostenrechnung als auch die bauphysikalischen Anschlussdetails erheblich. Ein Betonkern kann beispielsweise die horizontale Aussteifung übernehmen, während die Module die Nutzflächen bilden. Dafür müssen die Schnittstellen zwischen unterschiedlichen Tragwerks- und Bauweisen präzise geplant werden. Setzungen, Verformungen, Brandschutz, Schallschutz und die Führung der Installationen sind an diesen Übergängen besonders anspruchsvoll.
Wir müssen in der Tragwerksplanung also frühzeitig klären: Handelt es sich um ein reines Modulgebäude im niedrigen bis mittleren Geschossbereich oder um eine hybride Struktur? Diese Entscheidung fällt nicht auf der Baustelle, sondern in der Vorplanung – und sie entscheidet darüber, ob die Versprechen der Hersteller tatsächlich eingelöst werden können.
90 Prozent Vorfertigung im Werk bedeuten nicht 90 Prozent weniger Ingenieurarbeit – sie bedeuten 90 Prozent Ingenieurarbeit unter veränderten Randbedingungen.
Das Raster entscheidet über die Wirtschaftlichkeit
Die modulare Tragwerksplanung im Krankenhaus beginnt daher nicht mit der Frage nach dem einzelnen Bauteil, sondern mit dem Raster. Achsmaße, Spannweiten, Stützenpositionen und Installationszonen müssen so aufeinander abgestimmt werden, dass sich die Module wiederholen lassen, ohne die Funktion der Stationen zu beeinträchtigen. Ein Raster, das statisch effizient ist, kann für die Medizintechnik ungünstig sein. Umgekehrt kann ein funktional ideales Raumprogramm zu vielen Sondermodulen führen.
Sondermodule sind nicht grundsätzlich falsch. Sie können bei Eingangsbereichen, Funktionsgeschossen oder besonderen medizinischen Nutzungen erforderlich sein. Mit jedem individuellen Modul sinken jedoch die Vorteile der Wiederholung. Zusätzliche Planung, gesonderte Fertigung, eigene Transporte und abweichende Anschlussdetails erhöhen die Komplexität. Der Modulbau ist deshalb besonders stark, wenn sich ein großer Teil des Gebäudes aus wiederkehrenden Einheiten zusammensetzen lässt.
Baurechtliche Einordnung: Die Herausforderung der nicht geregelten Bauart
Ein Aspekt, der in der öffentlichen Diskussion über Modulbau häufig unterschätzt wird, ist die baurechtliche Stellung. Modulgebäude gelten zwar als dauerhafte Bauten und sind damit keine temporären Bauwerke im Sinne der Musterbauordnung, gleichzeitig aber stellen sie nach MBO eine „nicht geregelte Bauart“ dar. Das hat eine ganz praktische Konsequenz: Wir benötigen für jedes Modulbauvorhaben entweder eine allgemeine Bauartgenehmigung (aBG) durch das Deutsche Institut für Bautechnik oder eine vorhabenbezogene Bauartgenehmigung (vBG) durch die oberste Bauaufsichtsbehörde des jeweiligen Bundeslandes.
Für uns als Tragwerksplaner bedeutet das einen Mehraufwand, der in frühen Phasen nicht zu unterschätzen ist. Der Nachweis der Verwendbarkeit – insbesondere der Standsicherheit, des Brandschutzes und der Schallschutzanforderungen – muss für ein System erbracht werden, für das es keine eingeführten technischen Baubestimmungen gibt. Das ist kein unüberwindbares Hindernis, erfordert aber eine intensive Auseinandersetzung mit den Herstellerunterlagen, den europäischen Bewertungsdokumenten (EAD) und nicht zuletzt mit den Prüfingenieuren, die das Vorhaben genehmigungsbegleitend betreuen.
Gerade im Krankenhausbau kommt hinzu, dass zahlreiche Anforderungen nicht isoliert betrachtet werden können. Der Brandschutz betrifft nicht nur die Feuerwiderstandsdauer einzelner Bauteile, sondern auch Fugen, Installationsdurchdringungen, Flucht- und Rettungswege sowie die Anbindung an konventionelle Gebäudeteile. Beim Schallschutz geht es nicht nur um die Trennwand zwischen zwei Patientenzimmern. Auch haustechnische Anlagen, Flurgeräusche und die Übertragung von Körperschall über Modulanschlüsse spielen eine Rolle.
Wer diese Phase in der Terminplanung zu kurz ansetzt, riskiert Verzögerungen, die den Zeitvorteil der Modulbauweise schnell aufzehren. Das gilt insbesondere dann, wenn das gewählte Modulsystem nicht bereits in einer vergleichbaren Gebäudekonstellation eingesetzt wurde. Eine bestehende Genehmigung oder ein bewährtes System kann die Bearbeitung erleichtern, ersetzt aber nicht die projektbezogene Prüfung. Die konkrete Gebäudegeometrie, die Nutzung, die Gebäudeklasse und die Schnittstellen zum Bestand bleiben entscheidend.
Hinzu kommt: In einigen Bundesländern ist die Genehmigungspraxis bei nicht geregelten Bauarten heterogen. Was in Bayern mit einer vBG in vertretbarer Frist bearbeitet wird, kann in einem anderen Bundesland deutlich längere Verfahren nach sich ziehen. Wir empfehlen Bauherren daher, die baurechtliche Machbarkeit als eigenständigen Arbeitsschritt in die Vorplanung aufzunehmen und nicht stillschweigend vorauszusetzen.
Sinnvoll ist ein frühes Abstimmungsgespräch mit den zuständigen Stellen und den später beteiligten Prüfingenieuren. Dabei sollte nicht nur das Tragwerk vorgestellt werden. Auch die geplante Nutzung, das Brandschutzkonzept, die Ausführung der Modulverbindungen und die vorgesehenen Nachweise gehören auf den Tisch. Je früher offene Punkte sichtbar werden, desto eher lassen sie sich noch in das System integrieren, ohne die Fertigungsplanung grundlegend neu aufzusetzen.
Lebenszykluskosten und Nachhaltigkeit im Vergleich zur konventionellen Bauweise
Die wirtschaftliche Argumentation für die Modulbauweise verschiebt sich, sobald wir den gesamten Lebenszyklus eines Krankenhauses in den Blick nehmen. Rechnet man Herstellung, Transport, Montage und den Betrieb über mehrere Jahrzehnte zusammen, so liegen die Lebenszykluskosten erfahrungsgemäß rund 12 Prozent unter denen konventioneller Vergleichsbauten. Diese Zahl speist sich aus mehreren Quellen: Kürzere Bauzeit bedeutet frühere Refinanzierung, eine dichtere Ausführung im Werk bedeutet weniger Bauteilverschnitt und vorgeplante Haustechniktrassen bedeuten weniger Improvisation auf der Baustelle.
Wichtig ist uns eine Differenzierung: Die reinen Herstellungskosten pro Quadratmeter liegen in der Modulbauweise häufig nicht deutlich unter denen konventioneller Bauweisen. Die Einsparung entsteht primär aus der Zeit- und Schnittstellenoptimierung sowie aus möglichen Vorteilen bei Betrieb, Umbau und Umnutzung. Wer nur die Errichtungskosten vergleicht, vergleicht Äpfel mit Birnen.
| Parameter | Modulbauweise | Konventionelle Bauweise |
|---|---|---|
| Vorfertigungsgrad im Werk | über 90 % | ca. 20–40 % |
| Bauzeit vor Ort (Hauptbau) | 8–12 Wochen Endarbeiten | 12–18 Monate Rohbau und Ausbau |
| Witterungsabhängigkeit der Errichtung | gering, da überwiegend im Werk | hoch |
| Lebenszykluskosten (Bezug: 30 Jahre) | ca. 12 % niedriger | Referenzwert |
| Flexibilität bei Umnutzung, Aufstockung und Versetzung | sehr hoch, sofern das System dies zulässt | eingeschränkt |
| Rückbau und Verwertung am Lebenszyklusende | sortenreine Trennung und weitgehendes Recycling möglich | häufig Mischabbruch mit aufwendigerer Trennung |
Der Nachhaltigkeitsaspekt ist dabei nicht nur ein ökologisches Argument, sondern zunehmend auch ein finanzielles. Krankenhäuser unterliegen einem Nutzungswandel, der sich selten vollständig vorhersagen lässt: Fachabteilungen werden umorganisiert, Stationen werden zusammengelegt und neue Funktionen wie Intermediate-Care-Bereiche oder Hybrid-OPs werden integriert. Die Fähigkeit, Module umzubauen, aufzustocken oder an einen anderen Standort zu versetzen, ohne den Bestand vollständig abzureißen, kann ein ökonomischer Vorteil sein, der in statischen Lebenszyklusmodellen oft nur unzureichend abgebildet wird.
Bei dieser Betrachtung sollte man jedoch nicht mit einer automatischen Wiederverwendung rechnen. Ob ein Modul tatsächlich an anderer Stelle eingesetzt werden kann, hängt von seinem Zustand, den Transportmöglichkeiten, den Anschlussdetails, dem Grundriss und den Anforderungen des neuen Standorts ab. Auch die Demontage muss konstruktiv vorgesehen sein. Verbindungen, die auf der Baustelle dauerhaft vergossen oder unzugänglich ausgeführt wurden, lassen sich nicht ohne Weiteres zerstörungsfrei lösen.
Am Ende des Lebenszyklus lassen sich die Module zudem sortenrein trennen und weitgehend recyceln. Das ist ein relevanter Vorteil gegenüber Bauteilen, die aus miteinander verklebten oder stark vermischten Materialschichten bestehen. Eine weitgehende stoffliche Verwertung ist jedoch nicht mit einer vollständigen Wiederverwendung des Gebäudes gleichzusetzen. Entscheidend sind die tatsächliche Konstruktion, die verwendeten Materialien, der Zustand der Bauteile und die verfügbaren Rückbau- und Recyclingwege.
Auch der Transport muss in die Nachhaltigkeitsbilanz einfließen. Die Vorfertigung reduziert zwar die Zahl und Dauer vieler Arbeiten auf der Baustelle, die fertigen Module müssen aber zum Baugrundstück gebracht werden. Bei großen Entfernungen, schwierigen Zufahrten oder zahlreichen Sondertransporten kann dieser Vorteil teilweise relativiert werden. Eine belastbare Bewertung betrachtet deshalb nicht nur den Materialeinsatz im Werk, sondern auch Fertigungsort, Transportwege, Montageablauf und spätere Rückbaubarkeit.
Logistische und konstruktive Restriktionen: Warum Freiformen scheitern
So überzeugend die Argumente in vielen Projektkonstellationen sind – die Modulbauweise hat klare konstruktive Grenzen, und wir erleben es regelmäßig, dass diese Grenzen erst in einer fortgeschrittenen Planungsphase schmerzhaft sichtbar werden. Die wesentliche Restriktion ist das Raster. Jede Modulbauweise basiert auf einem standardisierten Rastermaß, das sich aus Transportabmessungen, Fertigungstoleranzen und den geometrischen Anforderungen der Nutzung zusammensetzt.
Weicht die Architektur von diesem Raster ab – etwa bei organischen Gebäudeformen, runden Ecken, auskragenden Volumina oder geschwungenen Fassaden – wird die Modulbauweise entweder unwirtschaftlich oder konstruktiv sehr aufwendig. Das bedeutet nicht, dass jedes Klinikgebäude aus identischen Quadern bestehen muss. Es bedeutet aber, dass Abweichungen bewusst geplant und in ihrer Wirkung auf Fertigung, Statik, Bauphysik und Kosten bewertet werden müssen.
Freiformen und runde Gebäudeecken lassen sich im modularen System nicht oder nur über aufwendige Übergangskonstruktionen darstellen, die ihrerseits wieder konventionell hergestellt werden müssen. Das ist kein Versäumnis der Hersteller, sondern eine geometrische Konsequenz: Module sind quaderförmige Volumina, und Gebäudehüllen, die nicht quaderförmig zusammengesetzt werden können, erfordern individuelle Lösungen.
Solche Übergänge sind nicht nur eine Frage der Fassade. Sie betreffen auch die Lastabtragung, die Abdichtung, den Wärme- und Feuchteschutz sowie die Führung der technischen Gebäudeausrüstung. Je mehr Sonderbereiche ein Gebäude enthält, desto weniger kann der Bauherr von den Vorteilen der wiederholten Fertigung profitieren. Ein modularer Kern mit konventionellen Sonderzonen kann trotzdem sinnvoll sein. Er muss aber als bewusste Hybridlösung geplant werden und nicht als nachträgliche Reparatur eines ungeeigneten Rasters.
Ebenso limitierend wirkt die Transportlogistik. Die maximale Größe eines Raummoduls wird nicht von der Statik allein, sondern in erheblichem Maß vom Straßennetz bestimmt: Schwertransporte, Brückendurchfahrtshöhen, Kurvenradien und die Erreichbarkeit des Baufelds setzen enge Grenzen. Ein Modul von 4 mal 12 Metern mag im Werk kein Problem sein, scheitert aber unter Umständen an einer engen Ortsdurchfahrt im ländlichen Raum. Auch Baustellenzufahrt, Kranstandort, Montagefläche und die Reihenfolge der Anlieferung müssen berücksichtigt werden.
Ein Krankenhausgrundstück bietet dafür oft besonders schwierige Bedingungen. Der Bestand bleibt während der Bauzeit in Betrieb, Rettungswege müssen freigehalten werden, und die Anlieferung darf den laufenden Klinikverkehr nicht übermäßig beeinträchtigen. Ein Montagekonzept, das in einem erschlossenen Gewerbegebiet funktioniert, lässt sich nicht automatisch auf ein innerstädtisches Klinikgelände übertragen. Die Wege vom Transportfahrzeug zum endgültigen Aufstellort müssen deshalb bereits in der frühen Entwurfsphase untersucht werden.
Diese logistischen Fragen gehören in die früheste Planungsphase – nicht in die Ausführungsplanung, wenn die Module bereits gefertigt werden. Hilfreich ist eine belastbare Untersuchung der gesamten Lieferkette: vom Werkstor über die öffentliche Straße bis zum Kranhub auf dem Grundstück. Dazu gehören auch mögliche Zwischenlagerungen, Sperrungen, Nachttransporte und die Abstimmung mit den Behörden. Jede zusätzliche Umladung erhöht das Risiko für Beschädigungen, Verzögerungen und Kosten.
Wir empfehlen daher, die Eignung der Modulbauweise an drei einfachen Fragen zu prüfen, bevor die Planung vertieft wird:
- Lässt sich der Entwurf konsequent auf einem orthogonalen Raster mit sinnvollen Modulabmessungen abbilden?
- Ist das Baufeld für Schwertransporte erreichbar, und sind die Zufahrtswege mit den Modulgrößen verträglich?
- Bleibt die Geschossigkeit im Rahmen der Gebäudeklasse 5, oder ist ein hybrider Tragwerksansatz von Anfang an einzuplanen?
Diese Fragen ersetzen keine Planung. Sie verhindern aber, dass ein Projekt über Monate in eine Richtung entwickelt wird, die später nur mit erheblichen Sonderlösungen korrigiert werden kann. Zusätzlich sollten Bauherren prüfen, wie viel Veränderung im späteren Betrieb tatsächlich erwartet wird. Eine theoretisch versetzbare Struktur ist nur dann ein Vorteil, wenn die Verbindungen, die Grundrisslogik und die Gebäudetechnik diese Veränderung auch praktisch zulassen.
Wer diese Fragen ehrlich beantwortet, erkennt sehr früh, ob die Modulbauweise für das konkrete Vorhaben tatsächlich das richtige Werkzeug ist – oder ob sie an die Stelle eines Problems tritt, das anderswo im Projekt liegt.
Die eigentliche Investition liegt in der frühen Entscheidung
Im Krankenhausbau wird die Modulbauweise häufig mit einer schnellen Baustelle verbunden. Das greift zu kurz. Der wesentliche Unterschied entsteht bereits vor dem ersten Spatenstich: Die Planung muss früher festgelegt, stärker koordiniert und konsequenter auf Wiederholung ausgerichtet werden. Architektur, Tragwerk, Brandschutz, Medizintechnik und Gebäudetechnik können nicht nacheinander optimiert werden, wenn die Module bereits als weitgehend fertige Raumeinheiten produziert werden sollen.
Für den Bauherrn bedeutet das eine andere Projektorganisation. Er muss Anforderungen an Zimmergrößen, Installationszonen, Hygiene, Wartung und spätere Umnutzung möglichst früh formulieren. Änderungen bleiben möglich, sind aber nicht kostenlos. Der Vorteil der Vorfertigung entsteht gerade dadurch, dass Abläufe verbindlich werden. Wer diese Verbindlichkeit erst spät akzeptiert, verliert einen Teil des Zeitvorteils und erzeugt zusätzliche Sonderlösungen.
Aus Sicht der Tragwerksplanung ist deshalb eine frühe Machbarkeitsuntersuchung besonders wertvoll. Sie sollte nicht nur die reine Standsicherheit betrachten, sondern mindestens folgende Themen zusammenführen:
- das Modulraster und die Lastabtragung über die Modulknoten,
- die Aussteifung des Gesamtgebäudes und mögliche hybride Tragwerksbereiche,
- die Anforderungen aus Brandschutz, Schallschutz und Bauphysik,
- die notwendigen Installationsräume für medizinische und technische Anlagen,
- die Montage- und Transportwege auf das Grundstück,
- die Genehmigungsstrategie für die nicht geregelte Bauart,
- die Möglichkeiten für spätere Umbauten, Aufstockungen oder einen Rückbau.
Erst aus dieser Gesamtschau ergibt sich, ob die erwartete Beschleunigung realistisch ist. Ein Modulbau, der zwar schnell montiert werden kann, dessen Genehmigung aber ungeklärt ist oder dessen Sondermodule die Fertigung dominieren, ist kein effizientes System. Umgekehrt kann eine bewusst reduzierte, klar gerasterte Planung auch bei anspruchsvollen Klinikprojekten erhebliche Vorteile bringen.
Position
Die Modulbauweise ist kein Bauverfahren, das man wählt, weil es modern klingt. Sie ist ein Bauverfahren, das man wählt, weil die Randbedingungen eines Projekts – knappe Bauzeit, beengter Bauplatz, klar gegliederte Raumstruktur und vorhersehbarer Nutzungswandel – genau zu seinen Stärken passen. Im Krankenhausbau liegen viele dieser Bedingungen vor, und genau deshalb hat sich die Bauweise in den vergangenen Jahren einen festen Platz im Portfolio anspruchsvoller Klinikprojekte erobert.
Wir halten es gleichwohl für unredlich, die Modulbauweise als Allheilmittel zu inszenieren. Die baurechtliche Stellung als nicht geregelte Bauart, die konstruktiven Grenzen bei freien Formen und großen Geschosszahlen sowie die logistischen Zwänge des Transports sind keine Randnotizen, sondern harte Randbedingungen, die in jeder seriösen Planung von Anfang an mitgedacht werden müssen. Wer sie ignoriert, zahlt die vermeintliche Zeitersparnis mit Verzögerungen an anderer Stelle zurück.
Auch die Nachhaltigkeitsargumente verdienen eine präzise Sprache. Module können am Ende ihrer Nutzung sortenrein getrennt und weitgehend recycelt werden. Daraus folgt aber nicht automatisch, dass jedes Modul ohne Weiteres an einem anderen Standort wieder eingesetzt wird. Dafür müssen Konstruktion, Zustand, Demontage, Transport und die Anforderungen des Folgeprojekts zusammenpassen. Der Vorteil liegt zunächst in der besseren Trennbarkeit und der möglichen Weiterverwertung – nicht in einer pauschal zugesicherten vollständigen Wiederverwendung.
Für uns als Ingenieurbüro bleibt die Einschätzung nüchtern: Die Modulbauweise ist dann eine lohnende Investition, wenn Bauherr, Architekt und Tragwerksplaner gemeinsam bereit sind, die Architektur an die Bauweise anzupassen – nicht umgekehrt. Geschieht das, sind die Vorteile bei Bauzeit, Lebenszykluskosten und Flexibilität tatsächlich substanziell. Geschieht es nicht, kämpft das Verfahren gegen seine eigenen Grundlagen.
