drews-floeter.
Sanierung & Rekonstruktion·17. August 2026·7 Min. Lesezeit

Rissinjektion oder Spiralanker: Mauerwerksrisse sanieren

Die Ausschreibung verlangt eine Position: pro laufendem Meter Mauerwerk, gern mit dem Zusatz Injektion oder Bewehrung.

Rissinjektion oder Spiralanker: Mauerwerksrisse sanieren

Klingt nach einer einfachen Auswahl in der nächsten Besprechung – ist aber in Wahrheit die Stelle, an der ein Bauwerk eine ehrliche Antwort bekommt oder eine bürokratische. Wer hier kreuzt, ohne den Riss gelesen zu haben, schreibt eine digitale Notiz in ein Feld, das später ein Handwerker auf der Baustelle mit Mörtel füllt. Das Mauerwerk antwortet auf eine andere Sprache als die AVA-Software – und es antwortet in der Regel früher, als man der Dokumentation glaubt.

Genau diese Übersetzung zwischen LV-Position und realem Bauteil ist der Kern der Sache. Rissinjektion und Spiralanker sind keine konkurrierenden Verfahren, die man gegeneinander ausspielt. Sie adressieren unterschiedliche physikalische Probleme und ergänzen sich in vielen Fällen. Wer die Auswahl auf eine Geschmacksfrage reduziert, hat den Riss nicht verstanden.

Rissbilder lesen, bevor das Werkzeug gewählt wird

Ein Riss im Mauerwerk ist ein Symptom, keine Diagnose. Bevor entschieden wird, ob eine Pumpe Material in die Wand drückt oder eine Edelstahlspirale in die Lagerfuge wandert, steht eine einfache Frage: Arbeitet der Riss noch – oder ist die Bewegung abgeschlossen? Ein Riss, der sich über mehrere Monate nicht mehr verändert, gilt als passiv. Ein Riss, der sich weiter öffnet, verschiebt oder neue Rissufer bildet, ist aktiv.

Die Ursachenpalette ist breit:

  • Schwinden des Putzes oder des Fugmörtels – meist passiv, schmal, netzartig.
  • Thermische Längenänderung – häufig an Materialwechseln oder über Öffnungen.
  • Baugrundsetzung – aktiv, oft mit deutlichem Versatz der Rissufer.
  • Statische Überlastung – aktiv, mit klarer Zuordnung zur Tragsituation.

Diese Einordnung entscheidet, ob Injektion oder Spiralanker überhaupt sinnvoll greifen können. Bei aktiver Setzung oder aktiver Überlastung steht die Ursachenanalyse – Baugrund, Tragwerk – am Anfang, nicht das Sanierungsverfahren. Werkzeuge zur Beobachtung sind Gipsmarken, Rissmonitore oder einfache Vermessung über feste Bezugspunkte in regelmäßigen Abständen. Wer vor der Methode nicht misst, baut auf Vermutungen.

Rissinjektion: Hohlräume schließen, Gefüge zurückholen

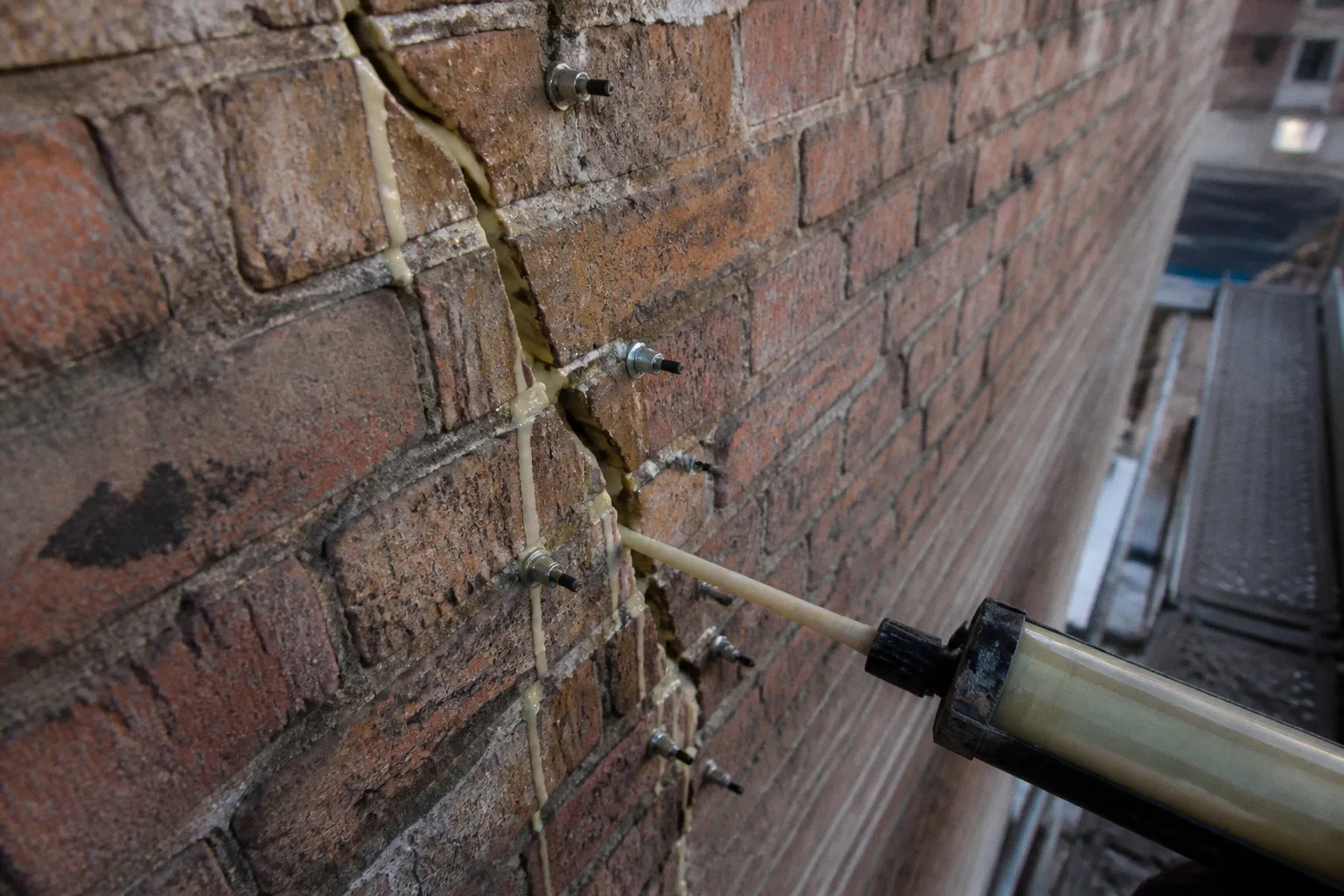

Bei der Rissverpressung, oft Rissinjektion genannt, wird über Bohrpacker ein Injektionsmaterial unter Druck in den Rissverlauf eingebracht. Das Ziel ist nicht, den Riss zuzukleben wie eine Autobahnspur mit Spachtelmasse, sondern die Hohlräume im Gefüge zu schließen, die Druckkraftübertragung zwischen den Mauerwerksscheiben wiederherzustellen und bei Bedarf abzudichten.

Die Materialwahl folgt dem Anforderungsprofil:

  • Mineralisch – Trasszement, Trasskalk, Injektionsleim. Diffusionsoffen, verträglich mit historischen Bestandsmörteln, daher Standard im denkmalgeschützten Bestand.
  • Kunstharz – PUR-Harz oder Epoxidharz. Höhere Festigkeit, abdichtend, weniger dampfdurchlässig. PUR bleibt leicht elastisch und toleriert nachträgliche Mikrobewegungen, Epoxid ist starr und übernimmt dauerhaft keine Bewegung.

Eine Rissinjektion nimmt keine Zugkräfte auf. Sie stellt die Druckübertragung wieder her und dichtet ab. Wenn der Riss aus einer Zugbeanspruchung entstanden ist – etwa durch Biegung oder durch Schwinden mit behinderter Verformung –, läuft die Injektion technisch sauber, hält aber langfristig nicht. Die Rissufer öffnen sich erneut, weil das Material keine Bewehrung ersetzt.

Spiralanker: Nachträgliche Bewehrung in der Lagerfuge

Wo die Injektion an ihre physikalische Wirkung stößt, beginnt der Einsatzbereich des Spiralankers. Spiralanker sind nach DIN EN 845-1 genormte, nachträglich eingebaute Mauerwerksbewehrungen aus rostfreiem Edelstahl – typischerweise V2A oder V4A (austenitisch) – in Durchmessern von 6 mm oder 8 mm. Sie werden in ausgefräste Lagerfugen eingelegt und übernehmen Zug- und Scherkräfte quer zum Riss.

Der Einbau folgt einem klaren Ablauf:

1. Lagerfuge beidseitig des Risses ausfräsen – in der Regel etwa 50 cm über den Rissverlauf hinaus auf jeder Seite.

2. Fugenschnitt reinigen und vornässen, damit der Mörtel nicht in einen trockenen, saugenden Untergrund Wasser abgibt und die Haftung verliert.

3. Erste Mörtellage einbringen, Spiralanker einlegen, zweite Lage schließen – zweilagig eingebettet, in der Regel Ankermörtel der Druckfestigkeitsklasse M20 oder M30.

Erst kommt die Ursache, dann das Werkzeug. Wer den Spiralanker ohne vorherige Diagnose einbaut, bewehrt ein Rätsel.

Das Verfahren ist robust, aber kein Allheilmittel. Es wirkt nur, wenn die Lagerfuge intakt genug ist, um den Mörtel aufzunehmen, und wenn die Mörtelqualität zum Bestand passt. Bei stark inhomogenem Altmauerwerk – Naturstein, Mischmauerwerk, zermürbte Lagerfugen – ist die Eignung vor dem Einbau zu prüfen, nicht erst, wenn der Anker schon liegt. Die Mörtelauswahl richtet sich nach Saugfähigkeit und Festigkeit des Bestandssteins: weiche, saugende Steine verlangen einen Mörtel mit angepasstem Wasserrückhaltevermögen, harte Steine kommen mit dichteren Mörteln zurecht.

Vergleich der Verfahren

KriteriumRissinjektionSpiralanker
HauptwirkungHohlräume verfüllen, Gefüge verfestigen, abdichtenZug- und Scherkräfte quer zum Riss aufnehmen
Typische MaterialienTrasszement, Trasskalk, PUR-Harz, EpoxidharzEdelstahl-Spiralanker V2A/V4A, Ankermörtel M20/M30
EinbauöffnungBohrpacker (meist 10–13 mm)ausgefräste Lagerfuge, ca. 50 cm beidseitig
Wirkung auf Druckja, direkte Druckübertragungindirekt, über Mörtelverbund
Wirkung auf Zugneinja, als nachträgliche Bewehrung
Diffusionsoffenheitmineralisch: ja; PUR/Epoxid: eingeschränktabhängig vom Ankermörtel
Denkmalverträglichkeitmineralisch sehr gutEdelstahl/Mörtel unkritisch, sichtbar bei offener Fuge

Die Tabelle zeigt den Kern: Beide Verfahren sind keine Konkurrenten, sondern Werkzeuge für unterschiedliche physikalische Probleme. Wer sie als Alternativen versteht, zwischen denen man vermeintlich wählt, hat das Thema nicht verstanden.

Zusammenspiel und Grenzen

In der Praxis ist die häufigste Lösung eine Kombination. Die Reihenfolge ergibt sich aus der Mechanik: Erst wird der Riss durch Injektion verfüllt, damit das Gefüge wieder Druck überträgt und der Hohlraum geschlossen ist. Dann wird die Lagerfuge ausgefräst, der Spiralanker eingebettet, und die Bewehrung übernimmt die Zugkomponente, die dauerhaft vorhanden bleibt. Die Injektion sichert die Dichtigkeit – relevant bei Schlagregen, aufsteigender Feuchte oder Salzbelastung – und stellt die Druckkraftübertragung her. Der Spiralanker fängt die Zugkräfte ab und verhindert, dass der Riss bei wechselnder Belastung erneut klafft.

Übrig bleibt die Frage nach der Restbewegung. Wenn der Riss noch lebt, hilft auch die Kombination nur begrenzt – dann steht eine baugrundseitige Stabilisierung am Anfang der Sanierung, nicht am Ende. Eine Risssanierung, die ohne aktive Rissüberwachung in den Akten landet, hat keinen ehrlichen Abschluss.

Was beide Verfahren zudem nicht lösen, gehört in jede seriöse Bestandsaufnahme:

  • Aktive Baugrundsetzung: Wenn das Gebäude weiter setzt, öffnet sich der Riss – ob verpresst oder bewehrt – neben dem alten Verlauf wieder. Hier sind Baugrundverbesserung, Unterfangung oder Hangsicherung das passende Werkzeug, nicht eine weitere Lage Mörtel.
  • Bauphysikalische Ursachen: Aufsteigende Feuchte, Salzbelastung oder Frost-Tau-Wechsel zerstören Mörtel und Stein auch ohne sichtbaren Riss weiter. Eine Sanierung, die nicht die Ursache adressiert, dokumentiert nur den Schaden.
  • Konstruktive Überlastung: Wenn ein Träger zu schwach dimensioniert ist oder eine Wand ihre Last nicht mehr ableitet, hilft die schönste Spiralankerreihe nicht. Die Wand reißt neben dem Anker erneut.
  • Reine Putzrisse ohne Mauerwerksbeteiligung: Hier ist keine Injektion nötig, sondern Putzsanierung mit Armierungsgewebe.

In allen vier Fällen beginnt die Sanierung nicht am Riss, sondern an der Ursache. Wer das ignoriert, schreibt eine AVA-Notiz – und merkt erst beim nächsten Monitoring, dass der Riss zurück ist.

Workflow: Vom Aufmaß bis zur Dokumentation

In der digitalen Projektbearbeitung lauern hier die klassischen Bugs. Der Riss wird im Aufmaß als Polylinie erfasst – oft ohne Breite, ohne Tiefe, ohne Bewegungsstatus. Im Leistungsverzeichnis steht anschließend nur lfm Risssanierung, und damit ist die Auswahl offen. Der Tragwerksplaner, der die Methode festlegen sollte, bekommt das LV oft erst zur Prüfung, wenn der Preis schon steht. Auf der Baustelle entscheidet dann der Handwerker – nach Material, das gerade auf dem Lager liegt. Das ist kein böser Wille, sondern ein Workflow-Problem.

Ein sauberer Workflow sieht anders aus:

1. Risskartierung mit Verlauf, Breite, Tiefe und Bewegungsstatus (aktiv/passiv) als separates Aufmaß, nicht als Nebennotiz im Plan.

2. Statische Einordnung der Beanspruchung: Zug, Schub, Druck – mit Bezug zur Tragsituation.

3. Auswahl der Methode mit dokumentierter Begründung, nicht nach Bauchgefühl oder Listenpreis.

4. Bei Kombinationsverfahren getrennte LV-Positionen mit klarer Schnittstelle zwischen Injektion und Anker, damit jeder Arbeitsschritt kontrollierbar bleibt.

5. Dokumentation der eingebauten Materialien mit Chargennummern und Einbaudatum, nicht nur mit dem Kürzel des Verlegers.

6. Übergabe der Baudokumentation in einem Format, das auch in zehn Jahren noch lesbar ist – nicht als verschlossene PDF im Projektordner.

Ein Foto vom fertigen Riss ersetzt keine Dokumentation. Wer nach drei Jahren noch wissen will, was in der Wand ist, braucht mehr als ein Bild.

Position

Rissinjektion und Spiralanker sind kein Entweder-oder. Sie sind zwei Werkzeuge aus einem Koffer, die zusammen mehr leisten als jedes allein. Die Auswahl ist keine Geschmacksfrage und keine Preisfrage, sondern eine Frage der Diagnose. Wer vor der Methode die Ursache klärt, wer vor der Ausschreibung das Rissbild dokumentiert und wer vor dem Einbau prüft, ob die Wand das gewählte Verfahren überhaupt trägt, saniert dauerhaft. Wer kreuzt, ohne zu lesen, schreibt eine Notiz in ein Feld – und das Mauerwerk antwortet trotzdem in seiner eigenen Sprache.

Häufige Fragen

Wann ist eine Rissinjektion sinnvoll?
Die Injektion ist geeignet, um Hohlräume im Gefüge zu schließen, die Druckkraftübertragung zwischen Mauerwerksscheiben wiederherzustellen und das Bauteil abzudichten.
Können Spiralanker Zugkräfte aufnehmen?
Ja, Spiralanker aus Edelstahl werden als nachträgliche Bewehrung in die Lagerfuge eingelegt und übernehmen gezielt Zug- und Scherkräfte quer zum Rissverlauf.
Was ist der Unterschied zwischen einem aktiven und einem passiven Riss?
Ein passiver Riss verändert sich über Monate nicht mehr, während ein aktiver Riss sich weiter öffnet, verschiebt oder neue Rissufer bildet.
Warum reicht eine Rissinjektion bei Zugbeanspruchung oft nicht aus?
Die Injektion kann keine Zugkräfte aufnehmen. Wenn der Riss durch Biegung oder behindertes Schwinden entstanden ist, öffnen sich die Rissufer ohne zusätzliche Bewehrung langfristig erneut.
Wann sollte man Rissinjektion und Spiralanker kombinieren?
In der Praxis werden beide Verfahren kombiniert, um die Vorteile zu nutzen: Die Injektion stellt die Druckkraftübertragung und Dichtigkeit sicher, während der Spiralanker die dauerhafte Aufnahme der Zugkräfte übernimmt.
Was ist bei der Sanierung von aktivem Mauerwerksriss zu beachten?
Bei aktiven Rissen, die durch Baugrundsetzungen oder statische Überlastung entstehen, muss vor der Sanierung die Ursache behoben werden, da das Mauerwerk sonst trotz Injektion oder Bewehrung erneut reißen wird.

Von Carsten Wiegand
